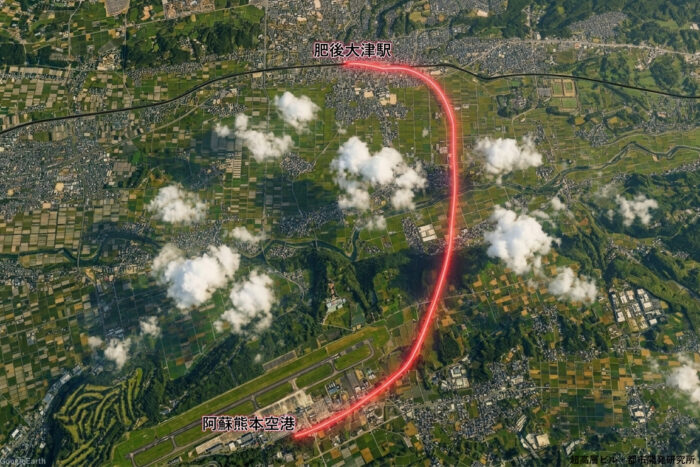

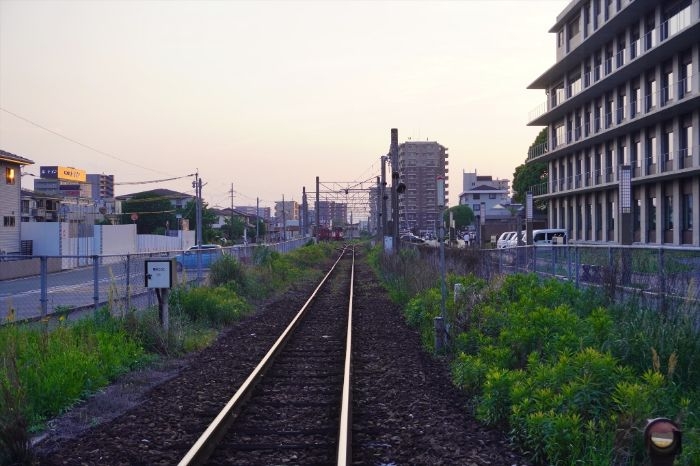

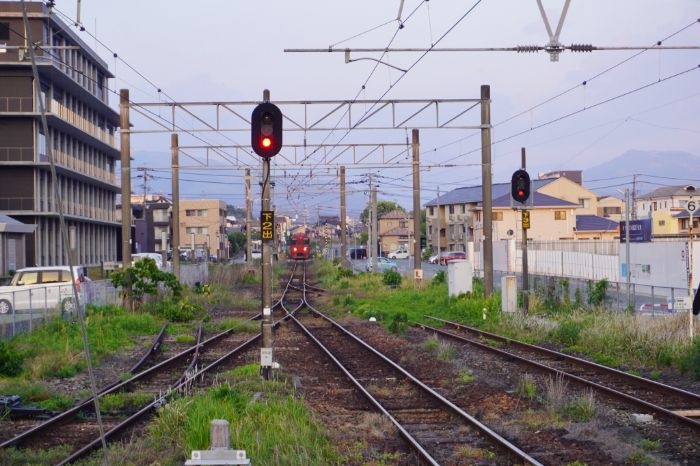

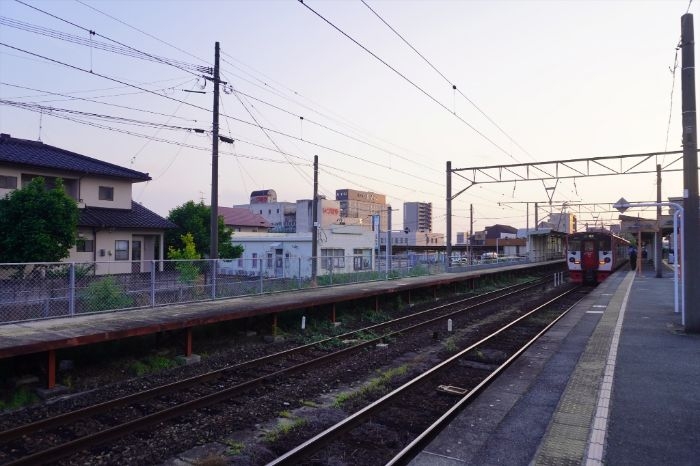

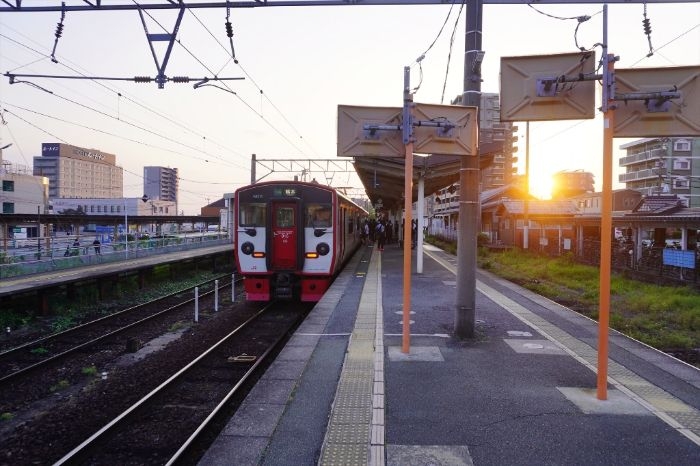

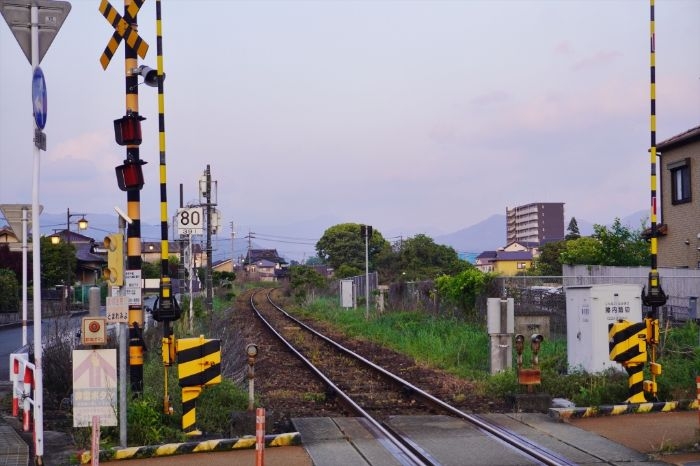

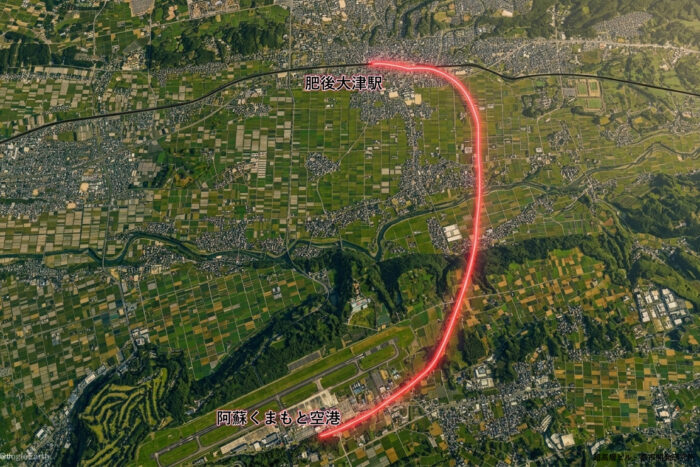

肥後大津ルートで整備計画が進む「阿蘇くまもと空港アクセス鉄道」!!TSMC効果で需要拡大、2026年8月頃に三セクを設立して2034年度末開業へ!!

阿蘇くまもと空港アクセス鉄道は、JR豊肥本線の肥後大津駅から阿蘇くまもと空港まで約6.8kmの新線を整備し、熊本駅と空港を鉄道で結ぶ大規模インフラプロジェクトです。現在、空港アクセスは道路交通に依存しており、朝夕の渋滞による定時性の低下が課題となっていますが、本計画により速達性・定時性・大量輸送性の大幅な向上が期待されています。ルートは複数案の比較検討を経て、事業費や費用対効果、将来性に優れる「肥後大津ルート」が採用されました。

近年はTSMCをはじめとする半導体関連企業の進出により空港周辺の交通需要が急増しており、熊本県の産業競争力や観光振興を支える基幹インフラとして期待されています。現在は環境アセスメントや概略設計が進められているほか、熊本県は2026年6月、事業主体となる第三セクターを2026年8月頃に設立する方針を公表しました。整備・保有は第三セクター、運行はJR九州が担う「上下分離方式」を採用し、豊肥本線の輸送力強化と一体的に整備を進める計画で、2034年度末の開業を目指しています。

阿蘇くまもと空港アクセス鉄道の概要

1.道路交通中心の空港アクセス改善
バス・自家用車依存による渋滞や定時性不足を解消するための鉄道整備計画。
速達性・大量輸送性の向上を目指す基幹交通インフラ整備。

2.長年にわたる調査と計画の再始動
1997年から調査を重ね、一度凍結された計画を社会情勢の変化を受けて再検討。
空港利用者増加や復興需要を背景とした事業化推進。

3.肥後大津ルートの正式決定
複数ルートを比較した結果、事業費や費用対効果に優れる肥後大津ルートを採用。
JR豊肥本線との直通運転による高い利便性と将来性。

4.TSMC進出を見据えた交通基盤強化
半導体関連企業の集積による交通需要増加に対応する広域交通ネットワーク整備。
産業競争力や観光振興を支える成長基盤の形成。

5.環境配慮とルート詳細の具体化
環境アセスメントや概略設計を進め、ルートや空港駅位置を段階的に具体化。
地下水保全や地域住民との合意形成を重視した計画推進。

6.上下分離方式による運営体制
県主体の第三セクターが施設を保有し、JR九州が列車を運行する方式を採用。
豊肥本線との一体運行や輸送力強化による利便性向上。

7.2034年度末開業を目指す大型プロジェクト
概算事業費約610億円で整備を進め、快速列車導入による時間短縮を計画。
熊本都市圏の発展と大空港構想を支える次世代交通インフラの実現。


阿蘇くまもと空港は九州有数の利用者数を誇る空港であり、2025年度には約385万人と過去最高の利用者数を記録しました。一方で空港へのアクセスはリムジンバスや自家用車が中心となっており、朝夕の交通渋滞時には熊本市中心部から60~90分を要することもあるなど、定時性に課題を抱えています。空港利用者の増加やインバウンド需要の拡大、新ターミナル開業などにより、今後さらに交通需要が高まることが予想されるため、安定した輸送を担う鉄道整備の必要性が高まりました。

鉄道整備によって空港アクセスの時間短縮だけでなく、自家用車から公共交通への転換によるCO₂排出削減、リムジンバスの混雑緩和、災害時の交通ネットワーク強化など、多面的な効果も期待されています。また、熊本地震からの創造的復興を掲げる「大空港構想」の重要施策として位置付けられ、熊本県全体の交通基盤を強化する国家的なプロジェクトへと発展しています。

空港アクセス鉄道の検討は1990年代から続いており、一度は採算性の問題から計画が凍結されました。しかし、九州新幹線の全線開業や空港利用者の増加、熊本地震からの復興、空港民営化など大きな環境変化を受け、2018年度から再び本格的な調査が開始されました。

調査では鉄道延伸のほか、モノレール、市電延伸、BRTなども比較されましたが、速達性や大量輸送能力、建設コストなどを総合的に評価した結果、鉄道延伸が最も優れた方式と判断されました。その後は三里木ルート、原水ルート、肥後大津ルートの3案について詳細な比較が行われ、2022年には事業費約410億円、費用便益比(B/C)が最も高く、JR豊肥本線との直通運転が可能な肥後大津ルートが正式に採用されました。

熊本駅から空港まで乗り換えなしで移動できる利便性に加え、阿蘇方面へのアクセス改善や南阿蘇鉄道との連携も期待されており、将来の地域発展性を重視したルート選定となっています。

計画が大きく前進した背景には、世界最大級の半導体受託製造企業TSMCの熊本進出があります。菊陽町のセミコンテクノパークでは関連企業の進出も相次ぎ、国内外から多くのビジネス利用者や技術者が訪れる地域へと急速に変化しています。

こうした産業集積を受け、熊本県は従来の三里木ルートだけでなく原水ルートや肥後大津ルートも追加検討し、産業・観光・生活交通を総合的に評価しました。その結果、豊肥本線との一体運行が可能で沿線全体の発展につながる肥後大津ルートが最も将来性の高い案として選定されています。

さらに空港アクセス鉄道の整備によって、空港と熊本市中心部だけでなく、肥後大津・原水・阿蘇方面まで鉄道ネットワークが一体化し、半導体産業の競争力向上や物流効率化、観光振興など幅広い波及効果が期待されています。熊本県は本事業を「シリコンアイランド九州」を支える重要インフラと位置付けています。

現在は環境アセスメントや概略設計などが進められており、2025年度にはルート幅を約1.5kmから約500mまで絞り込み、空港駅を空港南側に配置する計画が公表されました。鉄道は肥後大津駅から分岐し、高架橋やトンネルを組み合わせて空港へ至るルートが想定されています。

また、地域住民向け説明会も開催され、用地取得や騒音対策、中間駅整備などについて意見交換が進められています。環境面では地下水への影響を最小限に抑えることが重要課題となっており、熊本特有の豊富な地下水資源を守るため、詳細な調査や保全対策が実施されています。

事業運営については、熊本県が設立する第三セクターが施設を保有し、JR九州が運行を担う上下分離方式を採用することで合意しました。これにより既存の豊肥本線との一体的なダイヤ設定や効率的な運行が可能となり、利用者の利便性向上が期待されています。

最新の調査では、物価高騰などの影響を受けて空港アクセス鉄道本体の概算事業費は約610億円となり、さらに豊肥本線の輸送力強化に約60億円が必要と試算されています。一方で、快速列車の導入や需要予測の見直しによって利用者数は1日約6,500人まで増加すると予測され、費用便益比(B/C)は1.21へ改善し、事業性は十分確保できるとの評価となりました。

熊本駅から空港までの所要時間は快速列車で約39分、普通列車でも約48分となる見込みで、現在の道路交通に比べて安定したアクセスが実現します。今後は環境アセスメントや都市計画決定、用地取得、詳細設計を経て工事に着手し、2034年度末の開業を目指しています。

空港アクセス鉄道は単なる空港連絡鉄道ではなく、熊本都市圏の交通ネットワークを再構築し、TSMCをはじめとする半導体産業、観光振興、沿線開発を一体的に推進する未来志向のインフラです。熊本県が掲げる「大空港構想」の中核として、今後も事業の進展が注目されています。

出典:熊本県 空港アクセス鉄道整備に向けた取組み状況
