千葉県印西市大塚二丁目、北総線・京成成田スカイアクセス線「千葉ニュータウン中央」駅の近くで、旧「三菱東京UFJ銀行千葉センター」の解体工事が進められています。対象建物は「三和銀行千葉本部ビル」として1996年1月に竣工した地上13階、地下2階、高さ90.8m、延床面積約41,464㎡の超高層ビルです。現在は「NRT11解体工事(地上部)」として、戸田建設の施工により解体が進められています。

現地仮囲いに設置された労災保険関係成立票による工事期間は2025年12月8日から2027年2月26日までの予定です。注文者はデジタル東京2特定目的会社で、跡地ではMCデジタル・リアルティによる新たなデータセンターの建設が計画されています。周辺では同社のNRT14データセンターが開業するなど、千葉ニュータウン中央駅周辺はデータセンター集積地としてさらに発展しています。

NRT11解体工事(地上部)の概要

1.三菱UFJ銀行千葉センター跡地で解体工事
千葉県印西市大塚二丁目で解体が進む旧三菱東京UFJ銀行千葉センター
地上13階・地下2階、高さ90.8m、延床面積約41,464㎡の超高層オフィス・電算センター

2.「NRT11解体工事(地上部)」として解体
戸田建設による「NRT11解体工事(地上部)」
2025年12月8日から2027年2月26日までを予定する解体工事期間

3.デジタル東京2特定目的会社が注文者
解体工事の注文者はデジタル東京2特定目的会社
旧金融機関施設から新たなデータセンターへの転換計画

4.「データセンター銀座」となった印西エリア
強固な地盤や水害リスクの低さ、安定したインフラ環境を持つ印西エリア
東京都心や成田国際空港への良好なアクセスを背景としたデータセンター集積

5.北側隣接地ではNRT14が開業
旧三菱UFJ銀行千葉センター北側ではMCデジタル・リアルティのNRT14が2026年4月に開業
延床面積約22,867㎡、サーバー用電源容量25MW、約2,800ラックの大規模データセンター

6.AI需要に対応する最新データセンター
NRT14では液冷・空冷ハイブリッド型の環境を採用し、高密度AIワークロードに対応
生成AIやHPCなど高電力・高密度化するITインフラ需要への対応

7.周辺でも関連施設の整備が進展
東側では「労働金庫千葉ニュータウンビル(設備施設増築)」の整備計画が進行
NRTキャンパスを中心としたデータセンター集積とITインフラ拠点の形成

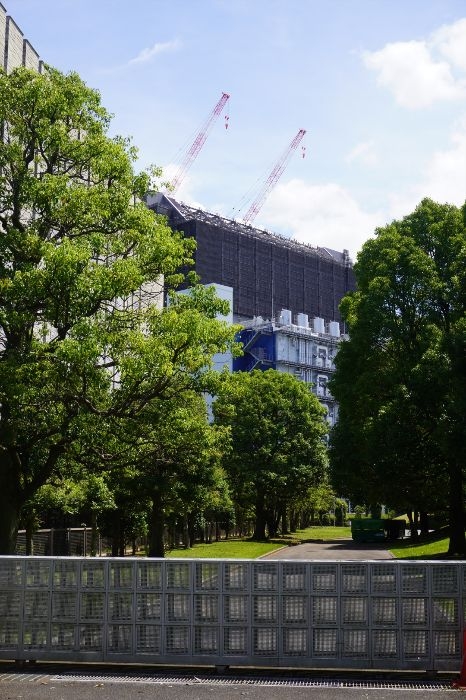

*北東側から見た解体工事が進むNRT11解体工事(地上部)の様子

解体されているのは、千葉県印西市大塚二丁目4番1号に位置していた「三菱UFJ銀行千葉センター」です。旧称は「三和銀行千葉本部ビル」「三菱東京UFJ銀行千葉センター」で、地上13階・地下2階、高さ90.8m、延床面積約41,464㎡の規模を持つオフィス・電算センターでした。

*解体前の現役時代の三菱UFJ銀行千葉センターの様子

1996年1月に竣工した建物で、三和銀行が千葉ニュータウン中央駅周辺に整備した金融機関の拠点の一つです。その後、銀行の合併・商号変更に伴って名称が変わり、現在の三菱UFJ銀行へと至っています。

*現地ではNRT11解体工事(地上部)が進む

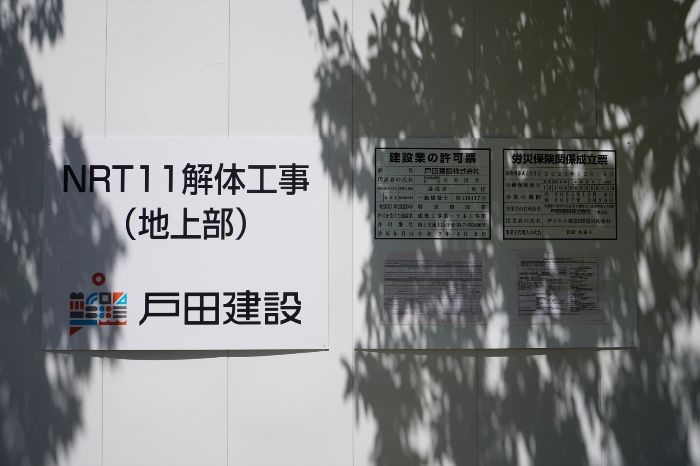

現在行われている工事の名称は「NRT11解体工事(地上部)」で、戸田建設が施工を担当しています。
労災保険関係成立票による工事期間は、2025年12月8日から2027年2月26日までの予定です。

注文者はデジタル東京2特定目的会社で、旧建物を解体した後には、新たなデータセンターの建設が計画されています。金融機関の大型電算センターだった場所が、現在のデジタルインフラを支えるデータセンターへ転換される計画となっています。

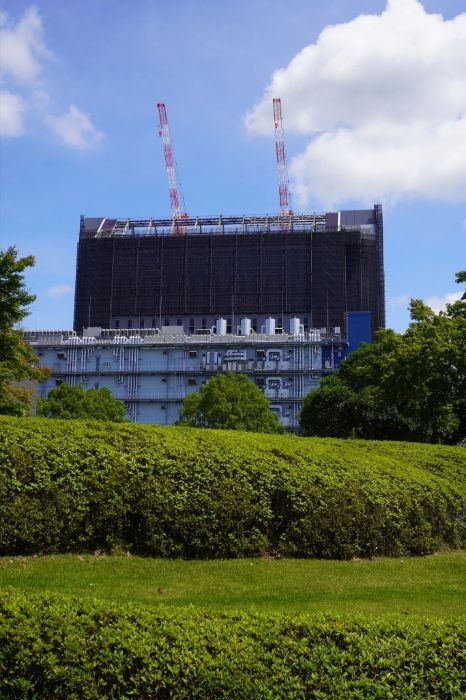

*南西側から見た解体工事が進むNRT11解体工事(地上部)の様子

印西市を含む千葉ニュータウンは、近年データセンターの集積が急速に進んでいるエリアです。その背景には、強固な地盤や津波・洪水リスクの低さ、計画的に整備された都市インフラ、東京都心や成田国際空港へのアクセス性などがあります。

*南側から見た解体工事が進むNRT11解体工事(地上部)の様子

特に印西エリアは、金融機関の電算センターや災害対策拠点として発展してきた歴史があり、その後のクラウドコンピューティングの普及によって大規模データセンターの立地が相次ぎました。現在では「データセンター銀座」「世界のINZAI」などとも呼ばれる、日本を代表するデータセンター集積地の一つとなっています。

ちなみに電算とは、「電子計算」の略称で、コンピューターを使って大量のデータを処理・管理することを指しています。銀行では、預金・送金・口座情報などの金融システムを稼働させるためのコンピューター設備や、その処理業務を指す言葉として使われているそうです。

*東側から見た解体工事が進むNRT11解体工事(地上部)の様子
*北側隣接地にはNRT14データセンターが建設されている

旧三菱UFJ銀行千葉センターの北側隣接地では、MCデジタル・リアルティによる「NRT14データセンター」が2026年4月8日に開業しています。2021年開業のNRT10、2024年開業のNRT12に続くNRTキャンパス3棟目のデータセンターで、サーバー用電源容量は合計約100MW規模となっています。

NRT14は延床面積約22,867㎡、地上6階、免震構造で、サーバー用電源容量25MW、約2,800ラックの収容能力を備えています。最先端GPUに対応した液冷・空冷ハイブリッド型の環境を採用し、生成AIやHPCなど高密度なコンピューティング需要への対応が図られています。

*千葉ニュータウン中央地区では業務核都市としてバブル期にオフィスビルや研究機関が相次いで建設された

旧三菱UFJ銀行千葉センター周辺では、NRT14に加えてデータセンター関連の施設整備が進められています。東側の道路を挟んだ場所では「労働金庫千葉ニュータウンビル(設備施設増築)」の計画が進められており、2025年7月から2027年3月までの工期が予定されています。

また、NRTキャンパスでは複数のデータセンターを相互接続する「キャンパスコネクト」なども展開されており、データセンター単体ではなく、複数施設が連携するITインフラ拠点としての機能が強化されています。今回の「NRT11解体工事(地上部)」も、こうした印西エリアのデータセンター集積拡大の一環として注目される計画です。

最終更新日:2026年8月15日
