熊本県菊池郡大津町のJR豊肥本線「肥後大津」駅 近くで、九州旅客鉄道株式会社(JR九州)による大規模オフィス開発「(仮称)JR肥後大津ビル」が建設されています。本計画は、半導体受託生産大手TSMCの日本子会社JASMを中心とした半導体関連企業の集積を背景に、熊本県大津町エリアて最大級の賃貸オフィスビルとして建設されるものです。地上7階建て、延床面積約9,212㎡のハイグレードオフィスで、非常用発電機による72時間の電力供給や入居者専用ラウンジなどを備え、災害時にも事業継続を支える高い性能を持ちます。

2026年5月時点では基礎工事が進められており、2027年1月下旬の竣工を予定しています。さらに周辺では、619戸の大規模賃貸マンション「(仮称)熊本大津B区画建築工事」も進行しており、肥後大津駅周辺は半導体産業の成長を支える職住近接の新たな拠点へと変貌しつつあります。

(仮称)JR肥後大津ビル・(仮称)熊本大津B区画建築工事の概要

1.(仮称)JR肥後大津ビルの概要
JR九州が肥後大津駅徒歩2分の場所で建設を進める、エリア最大級の賃貸オフィスビル。
地上7階建て、延床面積約9,212㎡、2027年1月下旬竣工予定のハイグレードオフィス。

2.半導体産業を支える戦略的立地
JASM第1工場が立地するセミコンテクノパークまで車で約8分の優れたアクセス。
TSMC関連企業や半導体サプライヤーの拠点集積を支える戦略的ビジネス拠点。

3.最新仕様のハイグレードオフィス
天井高2,800mm、OAフロア100mm、床耐荷重500kg/㎡を備える高機能オフィス。
1フロア約358坪、最小約34坪から利用可能な柔軟性の高い貸室構成。

4.BCPとセキュリティ性能
非常用発電機による72時間の電力供給と、専有部への非常用電源供給体制。
非接触ICカードリーダーやエレベーター不停止設定による高度なセキュリティ性能。

5.入居者専用ラウンジと地域性を生かした共用部
2階に設けられる入居者専用ラウンジと飲食物販売スペースによる快適な執務環境。
肥後石や植栽を活用し、大津らしさと地域景観との調和を図るデザイン。

6.2026年5月時点の建設状況
現地では仮囲いに覆われた敷地内で基礎工事が進む建設現場。
施工は大和ハウス工業、2025年12月着工・2027年1月28日竣工予定の工程。

7.619戸の大規模賃貸レジデンス計画
大津町引水で進む、長谷工不動産とサンケイビルによる全619戸の大型住宅開発。
半導体関連企業の従業員や家族の住宅需要に応える職住近接型レジデンス。


*(仮称)JR肥後大津ビルの建設地の様子

九州旅客鉄道株式会社 が開発する「(仮称)JR肥後大津ビル」は、熊本県大津町エリア最大級の規模を誇る賃貸オフィスビルです。計画地は熊本県菊池郡大津町大字大津字門出1208番1で、肥後大津駅から徒歩2分という抜群の立地に位置しています。

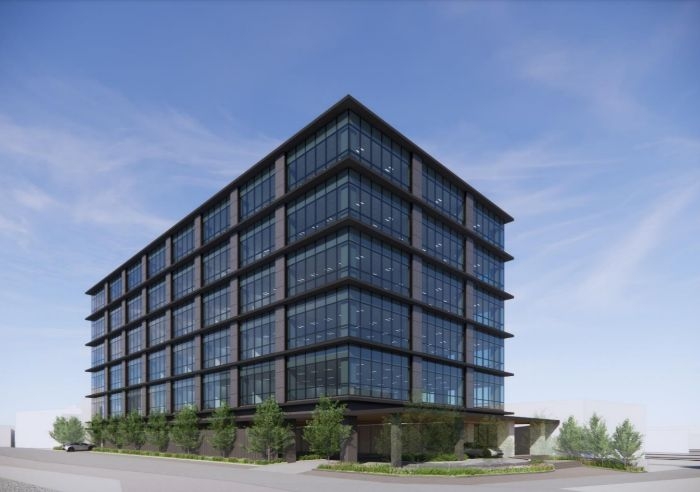

*(仮称)JR肥後大津ビルの完成予想パース/出典∶九州旅客鉄道株式会社

建物は鉄骨造・地上7階建て、高さ30.80m、延床面積約9,212㎡。2階から6階までの5フロアがオフィスとして利用され、賃貸面積は約5,814㎡(約1,758坪)に達します。1フロア当たり約1,183㎡(約358坪)の整形空間を確保しており、半導体関連企業の拠点やバックオフィス、研究開発機能の受け皿として期待されています。

JR九州は本開発を通じて、鉄道事業にとどまらず、不動産開発による沿線価値向上と地域活性化を推進しています。熊本県北部で進む半導体産業集積を支える重要なインフラとして、大きな注目を集めています。

*北西側から見た(仮称)JR肥後大津ビルの建設地の様子

本計画最大の特徴は、世界的半導体クラスターの中心地に近接することです。JASMの第1工場が立地するセミコンテクノパークまでは車で約8分、距離にして約3.5kmという至近距離です。

JASMにはTSMCのほか、ソニーセミコンダクタソリューションズ、デンソー、トヨタ自動車が出資しており、日本の半導体供給網を支える国家的プロジェクトとなっています。

さらに将来的には阿蘇くまもと空港アクセス鉄道の整備も計画されており、国内外の企業や技術者にとって利便性の高いビジネス拠点へと進化する見込みです。肥後大津駅周辺は、熊本市とセミコンテクノパークを結ぶ重要な結節点として、その存在感を急速に高めています。

*北側から見た(仮称)JR肥後大津ビルの建設地の様子

JR肥後大津ビルは、地方都市では希少なハイグレードオフィス仕様を採用しています。専有部の天井高は2,800mm、OAフロア100mm、床耐荷重500kg/㎡、電源容量50VA/㎡(増設対応10VA/㎡)と、先端産業のニーズに対応できる高いスペックを備えています。

最大の特徴は、非常用発電機による72時間の電力供給です。停電時でも専有部に15VA/㎡の非常用電源を供給でき、情報システムや通信機器の継続利用が可能となります。共用部の照明やトイレ、給水ポンプ、エレベーター1基も稼働し、災害時の事業継続を強力に支援します。

半導体産業では24時間稼働のサプライチェーンが重要であり、BCP性能の高さは企業の立地判断に直結します。本ビルは、地方における事業継続性の新たな基準を示す存在となりそうです。

*北東側から見た(仮称)JR肥後大津ビルの建設地の様子

オフィス性能だけでなく、共用部の質にもこだわりが見られます。2階には入居者専用ラウンジが設けられ、フレキシブルな働き方や企業間交流を促進します。飲食物販売スペースの設置も予定されており、日常的な利便性も高められます。

エントランスやアプローチには熊本県産材や肥後石を採用し、「大津らしさ」を感じられるデザインとする計画です。建物外周には植栽を配置し、地域景観と調和した落ち着きのある空間が整備されます。

セキュリティ面では、貸室入口に非接触ICカードリーダーを標準装備。1フロアを専有する場合にはエレベーター不停止設定にも対応し、高いセキュリティを確保できます。国際企業や機密性の高い業務にも対応する仕様となっています。

*(仮称)JR肥後大津ビルの建設地は肥後大津駅から徒歩2分の立地に位置する

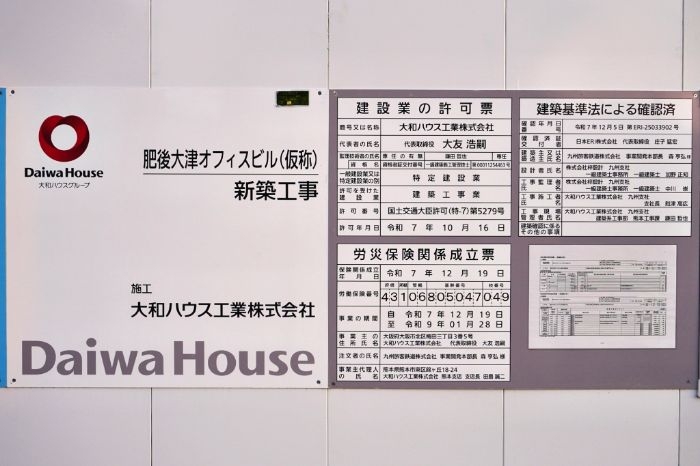

2026年5月に現地を確認すると、敷地は仮囲いで囲まれ、基礎工事が本格的に進められていました。現地標識には「肥後大津オフィスビル(仮称)新築工事」と記載されており、施工を担当するのは大和ハウス工業です。

労災保険関係成立票によると、着工日は2025年12月19日、竣工予定日は2027年1月28日となっています。公式には2027年春竣工と案内されていますが、実際には2027年初頭の完成を目指していることが分かります。

竣工後は、JASMをはじめとする半導体関連企業のサプライヤー、物流会社、設計・研究開発企業などの入居が見込まれています。熊本における新たなビジネス拠点の誕生が、地域の産業構造をさらに変えていくことになりそうです。

*(仮称)熊本大津B区画建築工事の完成予想パース/出典∶株式会社サンケイビル、株式会社長谷工不動産

肥後大津駅から約2.5km、大津町引水地区では、株式会社サンケイビルと株式会社長谷工不動産による大規模賃貸レジデンス「(仮称)熊本大津B区画建築工事」が建設されています。計画規模は鉄筋コンクリート造・地上14階建て、延床面積約45,000㎡、総戸数619戸という県内でも屈指の大規模住宅です。

間取りは1Kから3LDKまで幅広く、単身赴任者からファミリー層まで多様なニーズに対応します。共用施設としてラウンジ、ジム、大浴場を設けるなど、都市型レジデンスとして高い快適性を備えています。セミコンテクノパークまで車で約14分と、半導体関連企業で働く人々にとって理想的な職住近接環境となります。2027年冬から一部先行入居を開始し、2028年12月の全体完成を予定しています。JR肥後大津ビルとともに、肥後大津エリアの住宅・オフィス需要を支える象徴的なプロジェクトとして注目されています。

出典
・九州旅客鉄道株式会社 (仮称)JR肥後大津ビル開発計画について
・株式会社サンケイビル/株式会社長谷工不動産 熊本県菊池郡大津町にて、全619邸の大規模賃貸レジデンス「セミコンテクノパーク」まで車約14分、職住近接の住環境「(仮称)熊本大津B区画建築工事」着工
