日本のフリーメイソンの中枢が置かれていた「メソニック38MTビル」跡地の開発計画!!地下が4階もあるデータセンターやオフィスビルを建設へ!!

東京タワー北側、港区芝公園四丁目に位置するメソニック38MTビル跡地では、2023年まで日本グランド・ロッジ(日本におけるフリーメイソン組織の中枢)が置かれていた歴史ある敷地を再編する大規模な開発が進められています。

本計画では、合同会社芝公園四丁目再開発事業法人を事業主体とするデータセンター・オフィス複合施設「(仮称)芝公園B敷地計画新築工事」と、日本メイスン財団によるオフィスビル「東京メソニックセンタービル」の2棟が新たに建設されます。宗教的・歴史的な象徴性を帯びた旧メソニック関連施設の系譜を背景に、東京タワー周辺で進む都市機能更新の一端を担う開発として注目されています。

メソニック38MTビル跡地開発の概要

1.計画地の概要と立地
港区芝公園四丁目、東京タワー北側に位置する再開発用地。
都心中枢と良好な交通利便性を併せ持つ希少な立地条件。

2.旧メソニック38MTビルの歴史的背景
2023年まで日本グランド・ロッジが置かれていた象徴的建築。
戦前の水交社本部から戦後のフリーメイソン拠点へと続く系譜。

3.再開発事業の主体
合同会社芝公園四丁目再開発事業法人による事業推進。
歴史ある敷地を再編する民間主導の都市再開発計画。

4.データセンター棟の計画内容
地上6階・地下4階、延床約2万7,586㎡の大規模建築。
都心型データセンターと事務所機能を併せ持つ複合用途。

5.東京メソニックセンタービルの建設
地上4階・地下2階、延床約4,312㎡規模のオフィスビル。
日本メイスン財団による新たな活動拠点の整備。

6.設計・施工体制
日建設計およびレーモンド設計事務所による建築設計。
安藤・間が両棟を担う一体的な施工体制。

7.周辺再開発との位置づけ
麻布台・芝公園エリアで進行する再開発群の一端。
歴史性と次世代都市インフラを融合する象徴的プロジェクト。

*解体前のメソニック38MTビルにはフリーメイソンのマークが記された石銘板が設置されていた

メソニック38MTビル(1981年竣工)は、日本グランド・ロッジや複数のロッジ、日本メイスン財団の拠点として長年機能してきた建物です。戦前は旧日本海軍の親睦団体である水交社の本部ビルとして使用され、終戦後はGHQ占領下で米軍関係者のサロンとして活用された後、フリーメイソンのロッジ施設へと転用されました。

*メソニック38MTビルは完全に解体されて更地と化していた

東京タワー至近という立地も相まって、この建物は都市伝説や陰謀論の文脈で語られることもありましたが、実際には日本におけるフリーメイソンの制度的中枢として、長年にわたり活動の拠点となってきました。老朽化に伴い、メソニック38MTビルおよび周辺のメソニック関連施設は2023年以降順次閉鎖・解体され、日本グランド・ロッジや東京メソニックセンターは近隣の芝パークビルへ移転しています。

*新築されるデータセンターの「(仮称)芝公園B敷地計画新築工事」は地上が6階に対して地下は4階もある

メソニック38MTビル跡地の中核となるのが、「(仮称)芝公園B敷地計画新築工事」です。本計画では、敷地面積約8,850㎡に、鉄骨造を主体とし一部鉄筋コンクリート造を採用した地上6階、地下4階、高さ45.00mの建物を新築します。延床面積は約2万7,586㎡に及び、主要用途はデータセンターおよび事務所とされています。

*現地仮囲いに掲示されている(仮称)芝公園B敷地計画新築工事のお知らせ板

設計は日建設計、施工は安藤・間が担当し、2025年12月の着工、2030年5月の完成が予定されています。東京タワー周辺で進行する複数の開発プロジェクトの中でも、都心型データセンターという性格を持つ点が大きな特徴です。

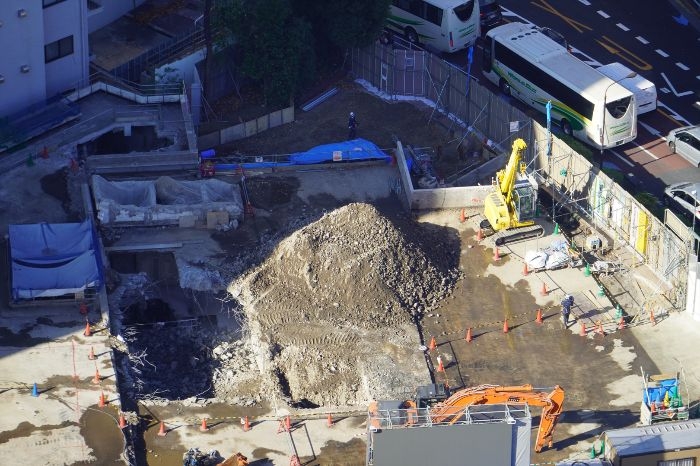

*解体工事が進み、今まで見えなかった既存の地下躯体が露わになっていた

データセンター棟と並行して、日本メイスン財団により「東京メソニックセンタービル」の新築工事も進められます。本計画は、敷地面積約1,765㎡に、鉄筋コンクリート造を主体とした地上4階、地下2階、高さ16.51mのオフィスビルを建設するものです。延床面積は約4,313㎡で、比較的落ち着いたスケールの建物となります。

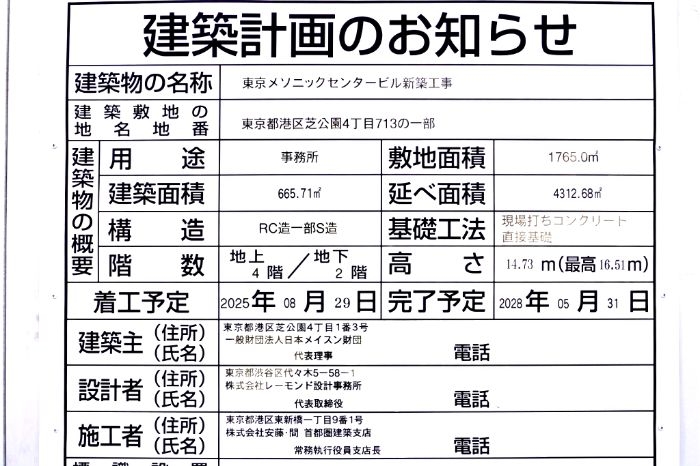

*現地仮囲いに掲示されている東京メソニックセンタービルのお知らせ板

設計はレーモンド設計事務所が担当し、歴史性を内包した敷地にふさわしい建築デザインの建物が期待されます。施工は安藤・間が担い、2025年8月着工、2028年5月完成予定です。

*解体前のメソニック38MTビルの様子
*解体が進んで姿を消したメソニック38MTビル跡地

芝公園から麻布台にかけてのエリアでは、麻布台ヒルズをはじめとする大規模再開発が相次ぎ、都市景観や機能の更新が進んでいます。
メソニック38MTビル跡地の再開発は、超高層複合開発とは異なり、データセンターと業務機能を中心としたインフラ性の高い用途構成を特徴としています。

一方で、日本グランド・ロッジという歴史的存在が拠点を構えていた土地であることから、単なる建替えにとどまらず、都市の記憶を更新する役割も担っています。宗教・友愛団体の歴史を内包した敷地が、次世代の都市インフラ拠点へと転換される本計画は、東京タワー周辺エリアの新たな局面を象徴する開発事例といえます。
