浜松町駅は、JR山手線・京浜東北線、東京モノレール、都営地下鉄大門駅と直結する複合交通拠点であり、羽田空港や都心方面を結ぶ「玄関口」として重要な役割を担っています。近年、羽田空港利用者の増加や周辺再開発の進展に伴い、駅利用者数は年々増加しており、従来の駅施設では対応が難しくなってきました。
このため、北口橋上駅舎や南口自由通路の拡充を中心とする大規模な改良工事が進められています。さらに世界貿易センタービルディングの建て替えやブルーフロント芝浦との連携により、歩行者ネットワークを強化し、回遊性・防災性・環境性能を兼ね備えた新しい都市拠点へと生まれ変わることを目指しています。2024年度に新しい南口自由通路が先行開業し、今後2026年度に北口橋上駅舎と自由通路の完成、2030年度に全体整備完了を迎える見込みです。
→株式会社世界貿易センタービルディング/野村不動産株式会社/東日本旅客鉄道株式会社/東京モノレール株式会社/鹿島建設株式会社 歩行者ネットワークの構築・交通結節点の機能強化を目的とした浜松町駅エリアの整備計画について
→鉄建建設株式会社 浜松町駅ホーム拡幅改良工事に伴う線路切換工事が完了しました。
浜松町駅改良工事の概要
- 交通拠点としての重要性

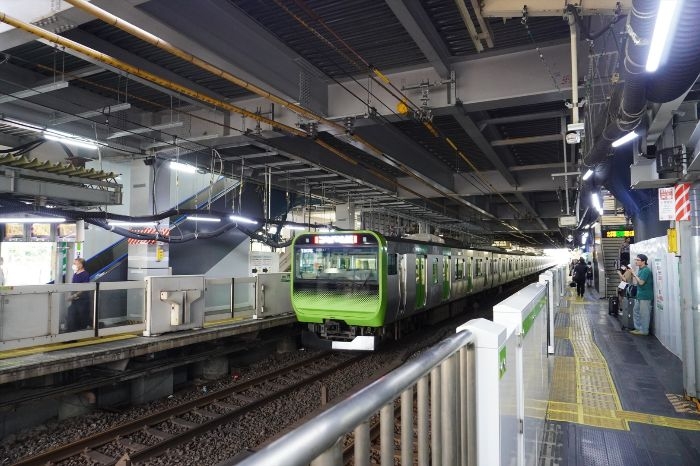

JR・モノレール・地下鉄が集まる複合交通拠点
羽田空港アクセスの玄関口としての結節点 - 利用者増加への対応
空港利用者増加と周辺再開発による需要拡大
混雑緩和を目的とした大規模改良工事 - 北口橋上駅舎の新設
線路を跨ぎ東西を結ぶ新たな都市動線
橋上駅舎と自由通路による利便性向上 - 南口自由通路の拡充
2024年度先行開業と2026年度全面供用
芝浦方面への利便性向上を目的とした通路整備 - 周辺再開発との連携
西口の世界貿易センタービル建替え計画
芝浦プロジェクトとの一体的整備 - 防災・環境性能の向上
帰宅困難者受け入れスペースの確保
省エネ設備導入による安心・安全な駅空間 - 整備スケジュールと将来展望
2026年度橋上駅舎完成と機能強化
2030年度全体整備完了を目指す長期計画

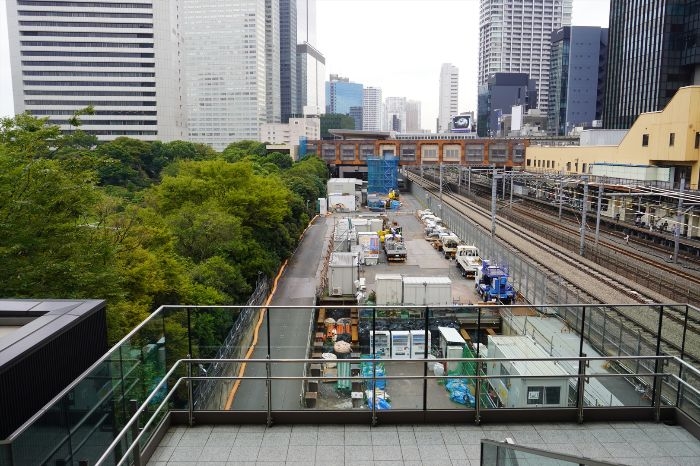

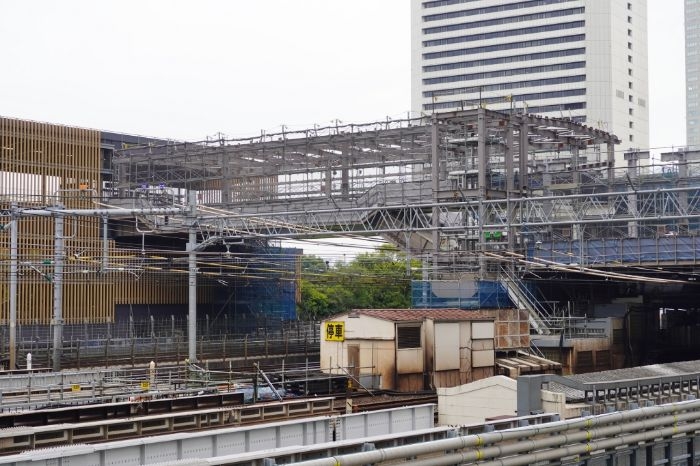

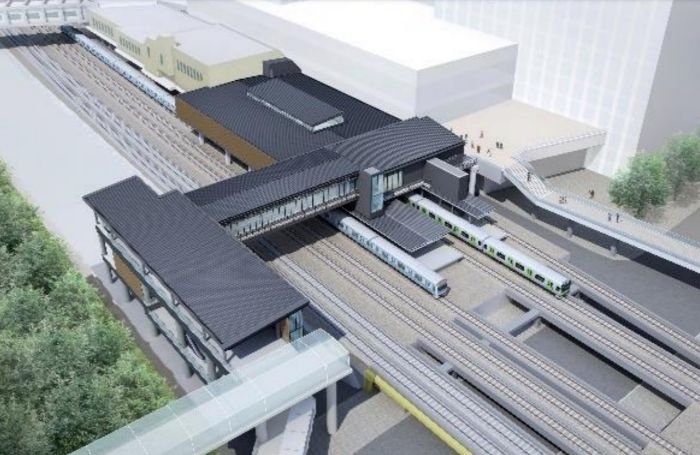

北口エリアでは、線路を跨ぐ形で新しい橋上駅舎が建設されます。これまで浜松町駅の東西移動は限られた動線しかなく、通勤時間帯には大きな混雑が発生していました。新たに整備される自由通路は、改札を通らずに駅の東西を行き来できるため、地域住民や周辺就業者にとって利便性が飛躍的に向上します。改札口も橋上レベルに配置され、乗り換え動線が整理されることで、駅構内の混雑緩和にもつながります。整備完了は2026年度を予定しており、竹芝・汐留方面と芝大門方面を結ぶ新しい都市動線の核となります。

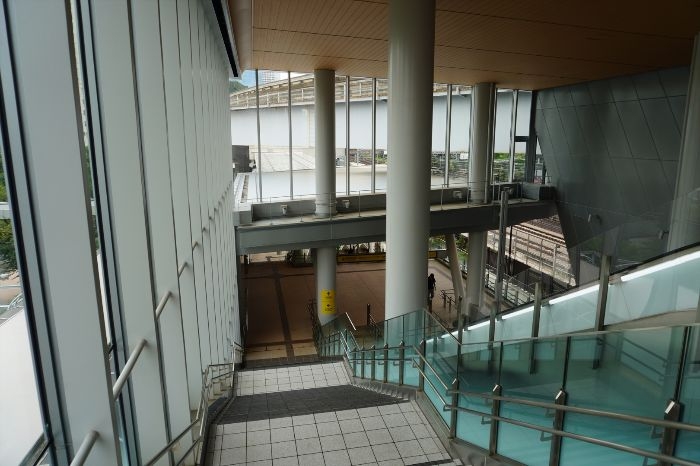

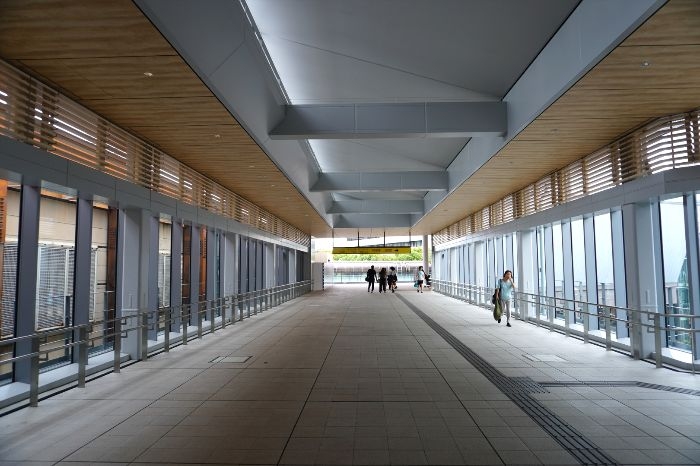

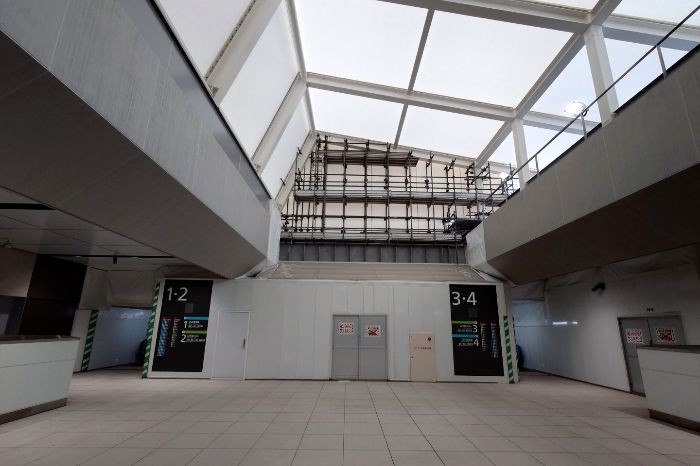

南口側では、既存の自由通路に加えて新設通路が2025年3月に先行開業しました。これにより駅構内の混雑が分散され、特に芝浦方面へのアクセスが大幅に改善されています。今後は既存通路の改修も進められ、2026年度には新旧両通路を合わせた形で全面供用が始まる予定です。さらに芝浦側には新たな昇降口が設けられるため、オフィスや住宅が増える芝浦エリアとの往来がスムーズになります。南口自由通路は単なる移動手段としての役割だけでなく、駅とまちを一体化させる大きな仕組みとして位置づけられています。


駅東側の芝浦方面では、旧芝離宮恩賜庭園に沿った歩行者専用道路の整備が進められています。この空間は緑地と一体化した快適な散策ルートとして設計され、竹芝や汐留といったウォーターフロントエリアとの結びつきを強化します。また、芝浦プロジェクトとの接続部分には庇が設置され、雨の日でも快適に移動できる工夫が施されます。これにより、浜松町駅を起点にした「回遊性の高い歩行者ネットワーク」が形成され、都市全体の魅力を高めることが期待されています。

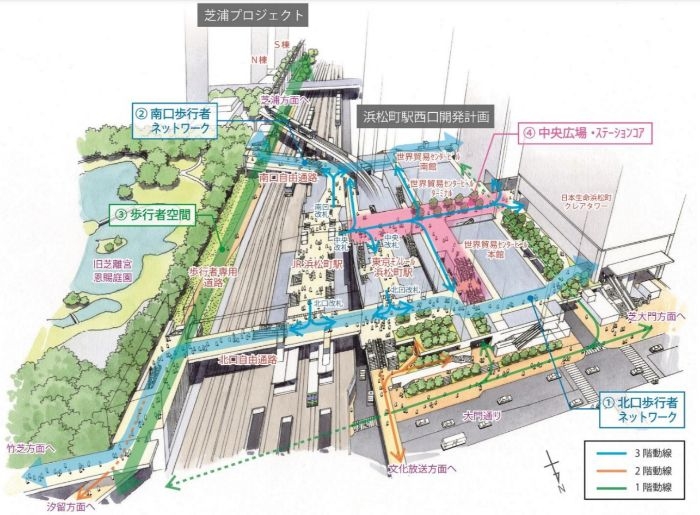

駅中央部には「中央広場」が整備され、JR・モノレール・地下鉄の結節点としての役割を強化します。ここには大規模な吹き抜け空間「ステーションコア」が設けられ、乗り換えや待ち合わせに適した開放的な空間が誕生します。さらに駅前にはバスターミナルやタクシープールも配置され、公共交通との乗り換えが格段に便利になります。中央広場は単なる交通結節点ではなく、周辺再開発地区をつなぐ拠点として「浜松町の顔」となる空間づくりが進められています。


今回の改良工事では、防災機能の強化も重視されています。駅前や自由通路周辺には帰宅困難者を一時的に受け入れるスペースを確保し、災害時の安全性を高めています。また、省エネルギー性能の高い設備を導入し、再生可能エネルギーの活用や自然採光の取り込みも検討されています。これにより、環境負荷を低減しながら持続可能な駅運営を目指します。国際都市・東京の玄関口として、利便性と同時に安心・安全を提供する姿勢が明確に示されています。


浜松町駅西口では、世界貿易センタービル建替えを中心とした大規模再開発が進行中です。2026年度には新しい本館ターミナルが完成し、商業・業務機能を備えた複合ビルとして生まれ変わります。さらに、東京モノレールの新駅舎も2029年度に完成予定で、浜松町駅のアクセス環境が大きく改善されます。これら西口開発と駅改良工事は一体的に計画されており、駅の両側で進む再開発をスムーズにつなげる役割を果たします。


駅東側では、野村不動産とJR東日本が推進する「芝浦プロジェクト」が進行中です。2025年に南側のブルーフロント芝浦TOWER Sが完成し、2030年度には北側のN棟が竣工予定で、業務・商業・住宅を備えたツインタワーが立ち並ぶ新拠点となります。浜松町駅南口の自由通路や新設される芝浦デッキと直結することで、駅とまちの一体的な利用が可能となります。駅利用者だけでなく周辺の居住者・就業者にとっても、快適で機能的な都市空間が提供される見込みです。

2024年度には南口新通路の一部供用が開始され、2026年度には北口橋上駅舎、南口自由通路、中央広場の整備が進みます。その後、2029年度に東京モノレール新駅舎が完成、2030年度には芝浦N棟が竣工し、浜松町駅周辺の大規模改良は一区切りを迎えます。こうした整備を通じて浜松町駅は、東京と羽田空港を結ぶ国際的なアクセス拠点としての地位をさらに強固にし、周辺エリアとともに新たな都市の魅力を創出することが期待されています。
最終更新日:2025年9月23日
