仙台駅前の再開発停滞で暫定活用へ転換「EDEN跡地」!!芝生広場と駐車場でにぎわい創出へ!!

仙台駅前のEDEN跡地とGSビル跡地では、再開発の停滞を受けて暫定的な土地活用として平面駐車場と芝生広場の整備が進められています。建築費の高騰などにより大規模再開発は2~3年程度見送られる見通しで、2024年の閉店後も具体的な再開発計画は未定のままとなっています。

一方、芝生空間やキッチンカー出店などにより、駅前ににぎわいを創出する取り組みが始まっており、仙台駅西口の人流や景観に与える影響が注目されています。また、周辺ではさくら野百貨店仙台店跡地の再開発も停滞しており、さらに青葉通エリア空間構想による公共空間再編の動きも進むなど、駅前一帯は転換期を迎えています。

EDEN跡地の概要

1.暫定利用としての駐車場・芝生整備
EDEN跡地において、再開発見送りに伴う暫定利用として平面駐車場と芝生広場を整備。
駅前立地を活かし、滞在・交流機能を持たせたにぎわい創出型の空間活用。

2.再開発延期の背景
資材費や人件費の高騰により、大規模複合開発の採算性が悪化。
投資判断の先送りにより、2~3年程度の開発見送りという判断。

3.暫定空間の具体的な内容
時間貸し駐車場と、人工芝を活用した広場の整備。
キッチンカー出店やイベント利用を想定した柔軟な都市空間の形成。

4.EDENのこれまでの位置づけ
震災後に開業した暫定商業施設として約13年間にわたり営業を継続。
将来再開発を前提としながら、結果的に再び暫定利用へ回帰した経緯。

5.さくら野百貨店跡地の停滞
さくら野百貨店仙台店跡地でも超高層複合開発計画が白紙化。
解体工事は進む一方、具体的な土地利用が未定のまま停滞する状況。

6.青葉通エリア空間構想の推進
青葉通エリア空間構想により道路と沿道を一体的に再編する方針。
歩行者中心の公共空間と民間開発を連動させたエリア価値向上の取り組み。

7.仙台駅前エリアの今後の焦点
主要街区で再開発停滞が続く中、暫定利用によるにぎわい維持の重要性。
広域的な都市構想と個別開発の連動による将来的な再編の可能性。


仙台駅西口の一等地に位置するEDEN跡地では、約3,700㎡の敷地を活用し、暫定的な土地利用が実施されました。敷地の南側には時間貸しの平面駐車場が整備され、2026年4月にオープンしています。残る北側は人工芝を敷いた広場として整備され、2026年5月2日から利用が開始されます。

芝生エリアにはテーブルや椅子が設置され、キッチンカーの出店やイベント利用も想定されるなど、単なる空き地ではなく滞在できる空間として整備されている点が特徴です。オリックスグループは、通行者が気軽に立ち寄れる賑わい創出の場とすることを目的としており、暫定利用ながらも都市的な価値の維持が意識されています。

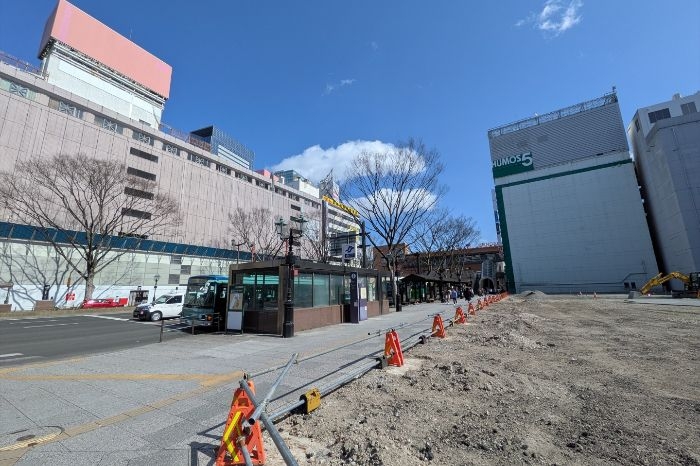

*北側から見たEDEN跡地の様子

EDEN跡地では、当初ホテルや商業施設を含む複合開発や温泉掘削を活用した新たな施設整備が検討されていました。しかし近年の資材費や人件費の高騰により、事業採算性の確保が難しくなり、大規模開発は延期されることとなりました。

この影響は全国的な再開発にも共通する課題であり、特に地方中核都市では投資判断が慎重化しています。その結果、EDEN跡地でも「一時的な暫定活用」を挟む形で再開発のタイミングを見極める戦略に転換されました。現時点では今後の具体的な開発内容は「未定」とされており、再開発の再始動時期も不透明な状況です。

*北側から見たEDEN跡地とさくら野百貨店仙台店跡地

EDENは、2009年に閉館した仙台ホテル跡地を活用し、将来的な再開発を前提とした暫定商業施設として2011年に開業しました。東日本大震災の影響で開業は延期されたものの、その後はテナント契約を延長しながら約13年間営業を継続しました。

しかし2024年1月に閉店し、その後建物は解体されました。もともと暫定施設として位置づけられていたことから、いずれ再開発される前提ではありましたが、結果として再び「暫定利用」に戻る形となっています。この点は、都市開発における長期的な不確実性を象徴する事例ともいえます。

*仙台駅西口から見たEDEN跡地とさくら野百貨店仙台店跡地

EDEN跡地と同様に、仙台駅西口ではさくら野百貨店仙台店跡地の再開発も停滞しています。当初は高さ約150mのオフィス棟と約130mのホテル棟からなるツインタワー計画が構想されていましたが、建設費高騰により計画は白紙化されました。

現在は既存建物の解体工事が進められている段階で、跡地の具体的な活用方法は再検討中です。仙台駅前の「顔」となるべき一等地でありながら、活用が定まらない状態が続いていることは、都市の賑わいや景観に影響を与えています。EDEN跡地と合わせ、駅前の重要街区が同時に停滞している点は大きな課題です。

*北東側から見たEDEN跡地の様子

こうした状況の中、仙台市では青葉通エリア空間構想を通じて、駅前から続く青葉通の再編が検討されています。この構想では、道路と沿道空間を一体的に再構成し、歩行者中心の魅力的な公共空間を創出することが目標とされています。

単なる道路整備にとどまらず、民間開発と連動したエリア価値の向上、公民連携によるエリアマネジメントの確立などが柱となっており、2040年頃を目標に段階的な実現が目指されています。

EDEN跡地やさくら野跡地の再開発が停滞する一方で、このような広域的なまちづくり構想が進むことで、将来的には駅前全体の再編が加速する可能性もあります。暫定利用による「つなぎ」の期間を経て、どのように本格的な都市更新へと移行していくのかが、今後の大きな焦点となります。
